ثانيا
: المشروع
القومى
لتنمية سيناء
1994-
2017
مقتبس من دراسة تقدمت بها لمركز المعلومات ودعم اتخاذ القرار التابع لمجلس وزراء مصر وتم اعتمادها ونشرها فى إبريل 2009 / عاطف هلال
تحتفل مصر
بعد أقل من
شهرين فى
إبريل القادم
بمرور 27 عاما
على تحرير
سيناء من
الإحتلال الإسرائيلى
.. وسيناء أرض
عزيزة وثرية
بكل مقومات
التنمية
وتعِد
بالكثير إن
اهتممنا بها
وبمشروعها
القومى
وبادلناها
الوعد بالعطاء
والجهد الجاد
، وعقدنا
العزم بهمة
لكى ننتقل بها
للأمام
وبمشروعها
القومى إلى
الإكتمال ،
انطلاقا من
واقع وتصور
مدروس وغير
مبالغ فيه ،
وبمجهود جاد
ومخلص لفريق
عمل متكامل لإحداث
حركة وانتقال
فعلى إلى
الإتجاه
الصحيح
المفيد
والنافع
للشعب
والخادم
لأمنه ورفاهيته
.. وأن نضع
سيناء بمقدمة
اهتماماتنا
وعلى أولويات
استراتيجية
مصر للخروج من
الوادى القديم
الذى بدأ يضيق
بزحام سكانه .
وهى أى سيناء مؤهلة
للتخفيف من
شدة هذا
الزحام ،
ومؤهلة لفتح
الكثير من
المجالات
أمام شعب مصر
لإقامة مجتمعات
عمرانية
زراعية
وتعدينية
وصناعية وسياحية
وتجارية ، كما
أن قربها
وتداخلها مع إقليم
قناة السويس
وبقناة
السويس التى
ستظل شريانا
حيويا من شرايين
الإقتصاد
والتجارة
الدوليين ،
والتى لم تعد
مانعا مائيا
يفصلنا عن
أرضها ولايجب
أن تكون .. كل
ذلك يوجب علينا
كما قال
الرئيس حسنى
مبارك : أن
"نجعل منها ملحمة
بناء وجسر
يعبر من خلاله
الشعب المصرى إلى
الأمن
والرخاء " – قال ذلك
فى كلمته بالجلسة
الختامية
للمؤتمر
التاسع للحزب
الوطنى
الحاكم
بتاريخ 6
نوفمبر 2007 .. ثم
تساءل : " وماذا
عن تنمية
سيناء "
[1].. ؟؟ . فعكس
سؤاله هذا
اهتماما شكليا
بسيناء لم يتبعه أو يسبقه أى خطة جادة وفعالة لتنفيذ هذا المشروع القومى
لصالح مصر وأمنها على أرض سيناء
، تلك الأرض
العزيزة التى
قاسينا مرارة
ضياعها مرتين
ورواها الشعب
المصرى
بدمائه أربع
مرات من عام 1948
وحتى يوم
العبور
والنصر فى
أكتوبر 1973 .
ورغم هذا
الإهتمام
الواضح
والصريح من قمة
النظام
السياسى
بمشروع سيناء
القومى ،
وإنفاق
المليارات
على البنية
الأساسية ،
وصدور قرار
جمهورى
بتخصيص 400 ألف
فدان وبناء
قرى عديدة
وحفر ترعة
السلام ، وغير
ذلك مما سوف
نتناوله بعد ..
إلا أن
المشروع مازال
يعانى الكثير
من التدهور
والعثرات وتدنى
معدلات
الإنجاز رغم
أهميته الإقتصادية
والعمرانية
والإجتماعية
والعسكرية .
فقد بلغت "
نسبة التدهور
فى تنفيذ مخطط
تنمية سيناء 70%
فى المشروعات
الزراعية ،
ونحو 66% فى
الصناعة والتعدين
والبترول ،
ونحو 86% فى
المياه
والصرف الصحى
"
موجز
تاريخ
المشروع :
§
بدأ
كفكرة فى
بداية
ستينبات
القرن الماضى
قبل نكسة
يونيو 1967
[4]
.
§
وتحت
عنوان "مشروع
زمزم
الجديد" نشرت مجلة
أكتوبر
الأسبوعية
لسان الحزب
الوطنى الحاكم
فى عددها
بتاريخ 16
يناير عام 1979 : أن
السادات أعطى
إشارة البدأ
لحفر ترعة
السلام من
فارسكور (تقع
على فرع
دمياط) إلى
التينة (تقع
على قناة
السويس) ، حيث
تقطع الترعة
بعد ذلك قناة
السويس خلال
ثلاثة أنفاق
لتروى نصف
مليون فدان ..
وأن السادات
طلب عمل دراسة
جدوى دولية لتوصيل
مياه النيل
إلى القدس ،
ورغم اهتياج
الرأى العام ،
إلا أن البعض
فسر ذلك
باعتباره مجرد
مناورة
سياسية ،
وخاصة أن أى
دراسة جدوى لمشروعات
مثل هذا
المشروع يجب
أن تشمل البعد
السياسى
والأمنى
بجانب
الأبعاد
الإقتصادية
والإجتماعية
والفنية .
§
وبعد
توقيع معاهدة
كامب دافيد فى
26 مارس 1979 بدأت فكرة
المشروع تدخل
حيز التخطيط ،
إلا أن ذلك لم
يحدث ،
وتم البدأ فى
مرحلة
التخطيط الفعلى
مع عام 1986 ، حين
أعلنت وزارة
الزراعة واستصلاح
الأراضى
إمكان جدوى
استصلاح 250 ألف
شمال سيناء .
§
وبعد
ثلاث سنوات ،
أى فى عام 1989 ،
أعدت الهيئة
العامة
لمشروعات
التنمية
الزراعية
واستصلاح الأراضى
دراسة جدوى
لمشروع شمال
سيناء للتنمية
الزراعية NSADP
لإستصلاح 265
ألف فدان
بالتعاون مع
شركة آتكنز Atkins للإستشارات
والهندسة
، وفى نفس
العام أعد
مركز
الإستثمار
بالفاو FAO والبنك
الدولى
تقريرا عن
المشروع .
§
وفى
عام 1990 تم إضافة
135 ألف فدان على
المساحة المذكورة
قبل لتصبح
المساحة
الكلية 400 ألف
فدان ، وذلك
بناءا على طلب
محافظ شمال
سيناء
اللواء منير
شاش فى ذلك
الوقت
. والمساحة
المضافة تُعرف
ببلوك
رقم 5
وكانت
ومازالت
مثارا للجدل
وسوف يأتى
الحديث عن ذلك
فيما بعد ،
ويقع هذا
البلوك فى
سهول السرو
والقوارير
فيما يُعرف
بوادى العريش
.
§
وفى
عام 1991 أقر مجلس
وزراء مصر نقل
مسئوليات تنفيذ
المشروع من
وزير الزراعة
إلى وزير الرى
والموارد
المائية ، على
أن يتم إدارته
بمعرفة
الهيئة
العامة
لتنمية سيناء
NSDO التابعة
له ومركزها
الرئيسى فى
القنطرة شرق .
§
وفى
13 أكتوبر 1994 أقر
مجلس الوزراء
استراتيجية شاملة
لتنمية سيناء
، وأصبح
المشروع أحد
مشروعات خطة
التنمية
الشاملة . وفى
سبتمبر 2000 تم
إعادة رسم
استراتيجية
التنمية
الشاملة لسيناء
لتضم محافظات
القناة .
وبلغت
التكلفة الإستثمارية
الجديدة 110.6
مليار جنيه
حتى عام 2017 ،
منها 64 مليار
جنيه لشمال
سيناء و 46.6
مليار جنيه
لجنوب سيناء .
§
وقد
أقرت الحكومة
فى 2006 الإسراع
بتنفيذ الخطة الشاملة
لتنمية سيناء
والتى تتضمن
مشروعات
عديدة فى مجالات
البنية
الأساسية
والخدمات ،
وقيام وزارة
الصناعة
بإنشاء هيئة
خاصة للتنمية
الصناعية
بسيناء تتولى
إنشاء 7 مصانع
جديدة ، بالإضافة
إلى قيام
وزارة
البترول
بإنشاء شركة قابضة
لتنمية
الثروة
البترولية
والمعدنية فى
سيناء ، وقيام
وزارتى الرى
والزراعة
باستصلاح 400 ألف
فدان جديدة
شمال سيناء
وزيادة فرص
توطين الخريجين
.
وفيما
يلى أهم
مقومات
التنمية
بسيناء
Û جغرافية
سيناء
تبلغ مساحة
سيناء 61 ألف كم2
تمثل 6% من
إجمالى مساحة
مصر التى تبلغ
1001350 كم2.
وللمقارنة
فإن المساحة
التى يشغلها 96%
من تعداد
الشعب المصرى
بالوادى القديم
تمثل 5% من
إجمالى مساحة
مصر . وتنقسم
سيناء إداريا
إلى محافظتين
، كما انضمت
شريحة من سيناء
شرق قناة
السويس بعرض 20
كم إلى
محافظات القناة
الثلاث :
بورسعيد
والإسماعيلية
والسويس . وتم
الربط
الجغرافى بين
وادى النيل
وسيناء عبر
ترعة السلام
إحدى
المكونات الرئيسية
بمشروع سيناء
القومى ،
إضافة إلى نفق
الشهيد أحمد
حمدى لربط غرب
قناة السويس
بشرقها ، وتم
استكمال
الربط العضوى
بإنشاء جسرين
فوق قناة
السويس هما :
الكوبرى
المعلق جنوب
القنطرة
إضافة إلى
كوبرى
الفردان
المتحرك للسكك
الحديدية
التى تصل بين
الإسماعيلية
ورفح ويبلغ
طولها 217 كم .
ويمكن
التمييز بين
ثلاث مناطق فى
سيناء من الشمال

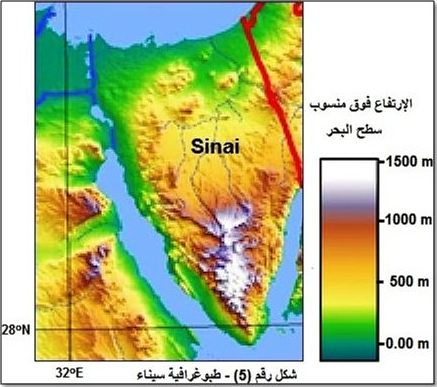

إلى الجنوب (شكل رقم
5 ) كما يلى :
·
السهل
الشمالى
وتسوده
التكوينات
الرملية وبحيرة
البردويل
والمجرى الأدنى
لوادى العريش
.
·
يليه
جنوبا هضبة
التيه ، وهى
جيرية
التكوين ، ويقطع
سطحها بعض
الأودية
المتجهة من
الجنوب إلى
الشمال ويأتى
فى مقدمتها من
حيث الأهمية وطول
المجرى وادى
العريش .
·
يليها
جنوبا الكتلة
الأركية
القديمة ،
التى تشكل
أعلى جهات
سيناء
ارتفاعا
وأكثرها تعقيدا
، وهى تمثل
امتدادا
شماليا لجبال
البحر الأحمر
، يفصلها
الصدع الذى
يشغله خليج
السويس ،
ويغلب على
جبال سيناء
اللون الأحمر
، ويرى البعض
أن ذلك وراء
تسمية البحر
الأحمر بالأحمر.
ويبرز فوق
سطح هذا الجزء
من سيناء ،
بعض القمم
الجبلية ،
وأعلاها جبل
سانت كاترين
البالغ
ارتفاعه 2642 م
فوق منسوب سطح
البحر ، وجبل
أم شومر ،
وجبل موسى .
وتنحدر
السفوح
الشرقية
والجنوبية
والغربية صوب
خليجى العقبة
والسويس
والبحر
الأحمر على
الترتيب .
ويجرى على سطح
هذا الجزء من
سيناء بعض
الأودية
المنحدرة بشدة
صوب خليج
العقبة مثل
أودية: دهب ،
نصب وغائب . فى
حين تنحدر
مجموعة أخرى
من الأودية
صوب خليج
السويس بشكل
تدريجى مثل
أودية فيران
وسدرى ووردان
. ولضآلة
مصادر المياه
فى هذا
الإقليم
وتعتمد
الزراعة فى
شمال سيناء ،
خاصة بوادى العريش
ورفح ، على
مياه الأمطار
وعلى المياه التى
يتم حجزها
بمخرات
السيول . ويصل
معدل سقوط
الأمطار
سنويا إلى 200 مم
عند رفح ،
ويقل هذا المعدل
حتى يصل إلى 10
مم على طول
خليج السويس .
وتم تسجيل المعدل بحوالى
43.7 مم عند منطقة
المغارة بمنجم
الفحم عام 1966
. كما تعتمد
الزراعة أيضا
فى شمال سيناء
وخاصة بوادى
العريش على
خزانات
المياه
الأرضية الضحلة
التى تكونت
بتكوينات
الحقب الرابع
الجيولوجى Quaternary الذى
يمتد من 2
مليون سنة حتى
الآن ، ويتم
سحب حوالى 83
مليون م3
سنويا من تلك
الخزانات ،
يُستهلك
معظمها فى زراعات
بير العبد
وسهل
القوارير
[11]
[10].
Û مصادر
الطاقة
أكدت
الشواهد
الجيولوجية
أن دلتا مصر
وامتداداتها
شمالا بالبحر
المتوسط ، هى مناطق
غنية بحقول
الغاز
الطبيعى فائق
الجودة .. كما
تؤكد أيضا
الشواهد
الجيولوجية
وآبار الحفر
الإستكشافية
وجود الغاز
على امتدادات
المياه
الإقليمية
المواجهة
للدلتا فى
اتجاه الشمال
الشرقى بمياه
البحر
المتوسط أمام
شمال سينا ،
وكذلك على
امتدادات تلك
المياه فى
اتجاه الشمال
الغربى وفى
الصحراء
الغربية . وقد
تأكد ذلك باكتشاف
حقول ضخمة
للغاز فى تلك
الأماكن ، كما
يُحتمل
وجودها فى
المياه
العميقة أمام
ساحل غزة
بإسرائيل –
وذلك طبقا لما
ذكره تقرير منشور
بتاريخ 5
يناير 2004 . وقد
أكد الخبراء
بنفس التقرير
أن أعمال
البحث
والإستكشاف
التى تمت
بسيناء
وبمياهها
الإقليمية
بالبحر المتوسط
أعطت مؤشرات
جيدة وقوية
على وجود البترول
والغاز
الطبيعى
بكميات تبلغ 10
مليار برميل
مكافئ من زيت
البترول ، كما
أكد خبراء
شركة Bp (British Petroleum ) بنفس
التقرير وجود احتياطيات
كبيرة من
الغاز
الطبيعى
بشمال سينا
فى منطقة
امتيازها[12] .
أى أن سينا
هى منطقة
واعدة
بالكثير
بالنسبة للغاز
الطبيعى
والبترول ،
إضافة إلى أن
البترول
يتدفق حاليا
من أطرافها
الغربية ، حيث
يستخرج من
بلاعيم بحرى
وبلاعيم برى
وسدر وعسل ومطامر
، وتعتبر
محافظة جنوب
سيناء من أهم
المواقع
المنتجة
للبترول (أبو
رديس ورأس سدر
بالإضافة إلى
مواقع بحرية
بخليج السويس
) حيث تنتج
وحدها ثلث
إنتاج مصر من
البترول ،

والشكل رقم (6)
ورقم (7)
– يعطيان
دلالات قوية
على أن أرض
سيناء ومياهها
بالبحر
المتوسط
يرقدان على
احتياطيات كبيرة
مأمولة من
البترول
والغاز[13] .
كما أن الخط
الموحد للغاز
الطبيعى الذى
عبر قناة
السويس ،
وشبكة خطوط
الغاز التى
امتدت ويمكن
أن تمتد لأى
مكان بسيناء

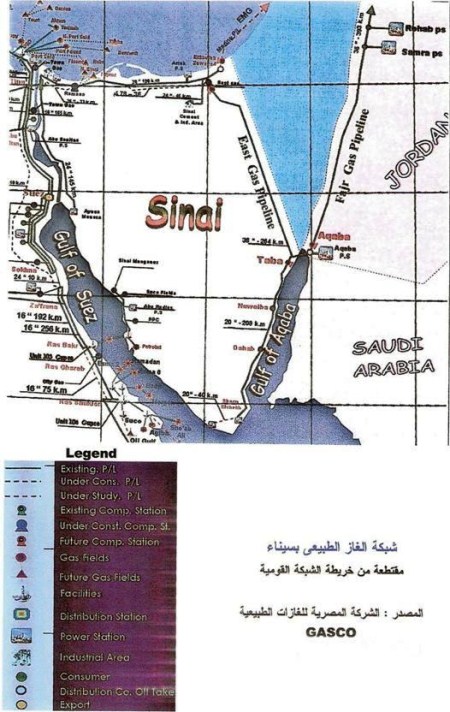

(شكل رقم 8) تعمل
على تحفيز
المستثمرين
للإستثمار فى
الصناعات الثقيلة
بسيناء . كما
أن سيناء بفضل
هذا الخط الموحد
قد تحولت إلى
محطة رئيسية
لتصدير الغاز
المصرى للأسواق
العالمية .
إضافة للغاز
والبترول
يوجد الفحم
أيضا بشمال
سيناء كمصدر
للطاقة ، كما
توجد رمال
القار بجنوب
سيناء كمصدر
لزيت البترول
، كما أثبتت أعمال
المسح
الإشعاعى
والإستطلاع
الجيولوجى
وجود تمعدنات
للمواد النووية
كمصدر للوقود
النووى .. وقد
سبق أن تحدثنا
عن كل ذلك
تفصيلا
بالجزء الأول
من الدراسة .
أما بالنسبة
للطاقة
الكهربائية
فقد تم إنشاء
خطوط الربط
الكهربى
القنطرة /
العريش 220 ك.ف. ، والشط
/ رأس النقب 500 ك.ف
، وتم الربط
على الشبكة الموحدة
بالجمهورية
يوم 6/12/1998 حيث
تصدير فائض
الكهرباء إلى
محافظات مصر من
محطات
التوليد
بسيناء . كما
تم إنشاء محطة
محولات
القنطرة شرق
بجهد 220/66
ميجافولت
أمبير (جهد
عالى) ومحطة
محولات قاطية
/رمانة/بالوظة
بجهد 66/22
ميجافولت
أمبير (جهد
متوسط) ،
ومحطة محولات بئر
العبد بجهد 220/66
ميجافولت
أمبير (جهد
عالى) ،
بالإضافة
لمحطة محولات
بغداد لخدمة
منطقة
الصناعات
الثقيلة ، وقد
تم ربط
المنطقة
بالشبكة
الموحدة فى 2/10/2000.

Generalized geological map and oil fields in northern Sinai.
شكل رقم (6)
Well locations and major subbasins in the study area.
شكل
رقم (7)
شكل رقم (8)
Û
الثروة
المعدنية
هناك دراسة
مستفيضة عن
موارد مصر
التعدينية ،
تم إعدادها
بمعرفة
الهيئة
المصرية
للمساحة
الجيولوجية
والمشروعات
التعدينية فى
يونيو 1996 بناءا
على طلب مجلس
وزراء مصر ،
يقع الباب
الثالث منها
فى 133 صفحة عن
موارد سيناء
التعدينية .
ولاتستدعى
متطلبات الموضوع
الحالى تكرار
ماجاء بتلك
الدراسة عن
سيناء أو
تستدعى حتى
إيجازه ،
ونكتفى
بالقول أن سيناء
تتميز بوجود
بعض الخامات
بكميات كبيرة وبنوعية
متميزة غير
متوفرة فى
أجزاء أخرى من
صحارى مصر .
نذكر منها على
سبيل المثال
رواسب الجبس
الضخمة
بمنطقة رأس
ملعب والرمال
البيضاء
عالية
السليكا
بمنطقة جبل
الجنة والكبريت
بشرق العريش
والفلسبار
الصوديومى
(الألبيت) ،
كما يعتبر
الجزء
الجنوبى
الغربى لوسط سيناء
مخزنا ضخما
للخامات
الحرارية
والسيراميك
والطينات
البيضاء . كما
يتوفر بسيناء
خامات صناعة
الأسمنت
ومواد البناء
ورصف الطرق ،
وكذلك أحجار
الزينة من
الصخور
الجرانيتية
ذات الألوان
المتميزة فى
الجنوب ،
والحجر الجيرى
الصلب ذو
المواصفات
الرخامية
الجيدة والمنتشر
فى مناطق
عديدة بشمال
سيناء . هذا
إضافة إلى
تواجدات
خامات الوقود
الصلب وخامات
الوقود
النووى التى
تحدثنا عنها
تفصيلا من قبل
.
ومن
المشروعات
الحيوية التى
تعطلت من قبل
لعدم توفر
مصدر قريب
للمياه
العذبة أو عدم
توفر الغاز
الطبيعى ،
والتى يجب
العمل على
إعادة إحيائها
من جديد بعد
توفرهما .
نذكر منها على سبيل
المثال مشروع
إقامة المجمع
الصناعى المتكامل
على بحيرة
البردويل
شمال سيناء
لإنتاج ملح
الطعام
وكربونات
الصوديوم
والصودا الكاوية
والزجاج
والصابون ،
ونظرا
لإحتياج تنفيذ
المجمع
الصناعى
للمياه
العذبة وإلى
الطاقة فقد تم
الإكتفاء
وقتها بتنفيذ
الملاحة فقط
بطاقة
إنتاجية
محدودة 500 ألف
طن من الملح
الخام سنويا ،
وتبنت مؤخرا -
بعد توفر
الطاقة - وزارة
التجارة
والصناعة /
الهيئة
العامة للتنمية
الصناعية فى
10/4/2007 إقامة
مشروع إنتاج
كربونات
الصودم الذى
يمثل أحد
مراحل المجمع
الصناعى
بمنطقة بير
العبد بنطاق
ملاحات سبيكة
لإنتاج 150 ألف
طن كربونات
صوديوم خلال
ثلاث سنوات
لتوفر الغاز
الطبيعى
والكهرباء
بالقرب منه
ولتوفر
مدخلات
الإنتاج من
الملح الخام
والحجر
الجيرى
ولتوفر
مساعدات
الإنتاج من
المياه
العذبة بترعة
السلام ، وإذا
ماتم استكمال
باقى مراحل
المجمع
الصناعى فسوف
يعتبر ذلك إحدى
الطفرات
التنموية
الكبيرة
بالمنطقة التى
يمكن أن تعمل
على توطين
أكثر من خمسة
آلاف أسرة
بالمنطقة .
ومن
المشروعات
التى تعطلت أيضا من
قبل لعدم توفر
الغاز
الطبيعى هو
مشروع
استغلال خام
الكبريت الذى
يوجد بشمال
سيناء فى
منطقة العريش
، حيث تم
توقيع اتفاقية
إستغلاله مع
شركة فريبورت
الأمريكية ،
ثم توقف الإستغلال
لحين توفر
الغاز
الطبيعى
لإمكان إنتاجه
بطريقة فراش Frach Process ،
ويمر حاليا خط
أنابيب للغاز
الطبيعى
بالقرب من
منطقة
المشروع ،
وبذلك يمكن
البدأ فى تنفيذ
هذا المشروع
لإنتاج
الكبريت
اللازم لكثير
من الصناعات الكيميائية
ولصناعة
الأسمدة
الفوسفاتية
وبطريقة
منافسة جدا
على المستوى
التجارى .
Û
مشروع
شمال سيناء
للتنمية
الزراعية NSADP
ويسمى
هذا الشمروع
أيضا بـ
"مشروع ترعة
السلام" .
وتقدر
احتياجاته
المائية
السنوية لإستصلاح
640 ألف فدان
بنحو 4.45 مليار
متر مكعب من
مياه الصرف
الزراعى
المخلوطة مع
مياه النيل
بنسبة 1:1
بحيث لاتزيد
نسبة الملوحة
عن 1000 جزء فى
المليون ، مع
اختيار
التراكيب
المحصولية
المناسبة . وتتوزع
أراضى
المشروع
المخطط
استصلاحها بمساحة
حوالى 400 ألف
فدان شرق قناة
السويس بشمال
سيناء
وحوالى
221 ألف فدان
غرب القناة –

شكل رقم رقم (9)
[14].
منطقة
سهل الطينة
(بلوك 1) B1 |
50
ألف فدان |
منطقة
جنوب شرق
القنطرة
(يلوك 2) B2 |
75
ألف فدان |
منطقة
رابعة (بلوك 3) B3 |
70
ألف فدان |
منطقة
بير العبد
(بلوك 4) B4 |
70
ألف فدان |
منطقة
السرو
والقوارير
بوادى
العريش (بلوك 5) B5 |
ألف
فدان135 |
إجمــا
لى |
400
ألف فدان |
ويتوزع
الزمام غرب
قناة السويس
بين أربع محافظات
هم محافظات
دمياط
والدقهلية
والشرقية والإسماعيلية
، كما يدخل
جزء من أراضى
شرق القناة من
منطقة سهل
الطينة
والقنطرة شرق
فى زمام
محافظتى
الإسماعيلية
وبورسعيد .
وتم تقسيم
أراضى المشروع
شرق قناة
السويس بشمال
سيناء إلى
خمسة بلوكات
استصلاح بلوك B1 ، B2 ، B3 ، B4 ، B5 كما
هو موضح
بالجدول رقم (1)
وبالشكل رقم (10) .
شكل
رقم (9)
وطبقا
لما نشرته
هيئة
الإستعلامات
بكتابها السنوى
عام 2008 : فقد تم
الإنتهاء من
أعمال البنية
الأساسية
بالكامل فى
المرحلة
الأولى من
المشروع (شكل
رقم 9) بتكلفة 406
مليون جنيه ،
وتم زراعة نحو
18 ألف فدان من
الأراضى
الجديدة
المستصلحة
غرب القناة .
وطبقا
لنفس المصدر
السابق فقد
بلغت قيمة الأعمال
المنفذة فى
المرحلة
الثانية phase 2 من
المشروع شرق
القناة وحتى
30/6/2007 نحو 3458.5 مليون
جنيه ، وبلغت
نسبة الأعمال
المنفذة
حوالى 89% ، ومن
المستهدف
تنفيذ أعمال
بنحو 106 مليون
جنيه فى عـام
2007-2008 . ومن أهم
الأعمال التى
تم تنفيذها فى
المرحلة
الثانية شرق
القناة مايلى
:
·
استكمال
أعمال القناة
الرئيسية
بشرق القناة
بطول 86.5 كم ،
وكذلك ترعة
جنوب القنطرة
شرق بطول 35 كم
كم ، والإنتهاء
من كافة محطات
الرى والصرف
وكافة
الأعمال الصناعية
.
·
جارى
استكمال
العمل فى
تنفيذ فروع
الرى والصرف
العامة
بمنطقة سهل
الطينة لزمام
50 ألف فدان
بنسبة إنجاز 100%
وأيضا جنوب
القنطرة شرق
بنسبة إنجاز 98% .
·
استكمال
أعمال البنية
الداخلية فى
مساحة 12 ألف
فدان بسهل
الطينة وجنوب
القنطرة شرق
بنسبة إنجاز 99%
، وفى مساحة 158
ألف فدان
بمنطقتى
رابعة وبير
العبد .
·
تم تخصيص 100
ألف فدان
لفئات مختلفة
، وبلغت المساحة
المنزرعة
بالمشروع 40
ألف فدان
وجارى تجهيز
مساحة مساحة 20
ألف فدان
للزراعة .
·
تم الإنتهاء
من إنشاء خمس
قرى للتوطين
بسهل الطينة ،
وجارى تنفيذ
قريتين
للتوطين
بجنوب القنطرة
شرق .
وقد
بلغت إجمالى
الإستثمارات
المنفذة حتى عام
2005-2006 طبقا لنفس
المصدر فى
الكتاب السنوى
2006 - (ملاحظة : لم
يتم التحديث
فى الكتاب السنوى
2008) – 5,7 مليار جنيه .
وطبقا لمصدر
آخر فقد بلغ
إجمالى
المساحات
التى تم زراعتها
بمشروع ترعة
السلام 60 ألف
فدان ، وأعلن
محمود أبو زيد
وزير الرى
والموارد
المائية أنه
تقرر تخصيص 6750
فدان منها
لأبناء سيناء
فى منطقة
رابعة
ومليانة ،
وأشار إلى الإنتهاء
من إقامة
البنية
الأساسية
لمساحة 30 ألف
فدان بمنطقة
سهل الطينة
وجنوب
القنطرة شرق جاهزة
للإستثمار ،
وقال المهندس
فاروق النجار
رئيس قطاع
تنمية
الموارد
المائية
والرى بشمال
سيناء أنه من
المقرر أن
تنتهى أعمال
البنية
الأساسية
لمساحة 50 ألف
فدان مع نهاية
عام 2008
[15].
وقد
أثار مشروع
شمال سيناء
للتنمية
الزراعية
جدلا كثيرا
وانتقادا فى
أمور فنية
واقتصادية
كثيرة ، وخاصة
بالنسبة
لتكلفة
استصلاح الفدان
الواحد
وتكلفة توصيل
مياه الرى له
، وكذلك
بالنسبة
لملوحة
الأراضى
ومشاكل الصرف
الزراعى
وأثرها على
المياه
الجوفية وعلى بحيرة
البردويل .
ووصل بعض
الخبراء إلى
حد القول بأن
هذا المشروع
هو نموذج صارخ
لهدر الإمكانات
وتفكك
الروابط
العضوية
بالنسبة
لعناصر
استراتيجية
"المشروع
القومى" التى
تهدف فى
الأساس إلى
التنمية
المستدامة –
بما يعنى أن نترك
للأجيال
القادمة من
الفرص
مايوازى تلك الفرص
التى أتيحت
لجيلنا دون
نقصان إن لم
يكن أكثر
بالنسبة إلى
تعظيم
المردود
والقيمة المضافة
للأرض
والبيئة ،
وإلى تعظيم
القيمة المضافة
للإنسان
وللموارد
الطبيعية
وللرأسمال
المجتمعى .
وباعتبار
أن من بين
أهداف
المشروع الأساسية
هدف توطين
ثلاثة ملايين
مواطن
لتخفيف الضغط
السكانى على
الوادى
القديم ، فكان
يجب تحسين
أوضاع امتلاك
المواطن
البسيط وصغار
الملاك
للأصول ، وجعل
زراعة
الحيازات الصغيرة
هى الأساس ،
ودعمها لتكون
أكثر قدرة على
المنافسة
والإستمرار
فى الإنتاج
والتسويق
بمساندة
الدولة
لمنظماتهم
وجمعياتهم
التعاونية ، وإن
تحسين
إنتاجية
وربحية
واستدامة
زراعة الجيازات
الصغيرة هو
السبيل
الرئيسى
لتحقيق هدف
المشروع
وللخلاص من
الفقر وتقليص
حدته بمصر فى
إطار إستخدام
الزراعة من
أجل التنمية[16] .
المنسوب
فوق سطح
البحر
بالمتر |
المساحة
المخطط
إسصلاحها |
نسبتها
المئوية
لإجمالى
مساحة
البلوك |
أقل من 50 |
5200
فدان |
3.9
% |
50 –
100 |
35000
فدان |
26.5
% |
100
– 150 |
50000
فدان |
38.5
% |
أكبر من 150 |
41000
فدان |
31.1
% |
جدول
رقم (2) مناسيب
أراضى البلوك
رقم 5
البلوكات
المخطط
استصلاحها |
المنسوب
فوق سطح
البحر |
احتياجات
الطاقة ( طن زيت
بترول مكافئ
/سنة) |
البلوكات
الأربعة 1 ،2 ،3
،4 |
أقل من 50
متر |
121000 |
البلوك
رقم 5 |
أقل من 100
متر |
183000 |
أقل من 150
متر |
269000 |
|
أقل من 200
متر |
394000 |
جدول
رقم (3)
إحتياجات
الطاقة تبعا
لإرتفاعات
مناسيب البلوكات
بشمال سيناء
وكان

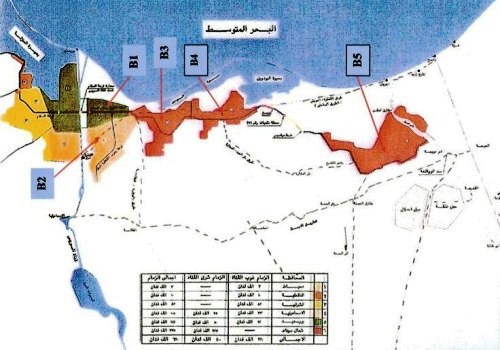

البلوك رقم 5 B5 (شكل رقم 10)
بالمشروع ،
ويغطى مساحة
حوالى 130 ألف فدان
بوادى العريش
بمنطقة السرو
والقوارير ، هو
البلوك
الأكثر جدلا
بالمقارنة
إلى باقى البلوكات
الأربعة
الأخرى
أرقام
B1,B2,B3,B4 ..
وخاصة أن
مساحة البلوك رقم 5
تمت إضافتها
عام 1990 بناءا على
طلب اللواء
منير شاش
محافظ سيناء
الأسبق كما
ذكرنا من قبل
، ولم يكن
يتضمنها
المخطط العام
الرئيسى
للأراضى Egyptian Land Master Plan ، كما لاتوجد ضرورة اقتصادية لمد ترعة السلام بغرض توصيل المياه لهذا البلوك ، لإحتواء
وادى العريش على مياه جوفية فى حوض أرضى بمساحة 19 ألف كم2 ،
كما توفر
الأمطار
ومياه السيول
التى يمكن احتجازها
ببعض السدود
غير المكلفة المياه اللازمة له ،
والتى تكفى جميعها
لإنتاج
ماينتجه وادى العريش حاليا
ثلاث مرات على
الأقل ، وتكفى
إحتياج سكان
تلك المنطقة
ثلاث مرات على
الأقل . هذا
إضافة إلى
أن أكثر من 69.6 %
من إجمالى
مساحة هذا
البلوك يرتفع
منسوبها إلى
أكثر من 100 متر
فوق منسوب سطح
البحر (جدول
رقم 2،3)
مما يؤدى إلى ضرورة إنشاء محطة رفع عملاقة ومكلفة ، تستهلك طاقة
كبيرة جدا لضخ
المياه
ورفعها
بالمقارنة
إلى استهلاك باقى
البلوكات
الأربعة
الأخرى
مجتمعة .
والجدول رقم (3)
يوضح كمية
الطاقة
المقدر استهلاكها
لتوصيل
المياه إلى
البلوك رقم 5
بالمقارنة
إلى كمية
الطاقة
المقدر
استهلاكها بالنسبة
لباقى
البلوكات
الأربعة
مجتمعة
ويتضح من الجدول رقم (3) أن إجمالى مساحات البلوكات 1 ،2 ،3 ،4 التى تبلع 268 ألف فدان تحتاج إلى طاقة قدرها 121000 طن مترى زيت بترول مكافئ فى السنة تعادل 1482613 ميجاوات ساعة أى حوالى 1.5 مليون ميجاوات ساعة فى السنة ، بما يعنى أن الفدان الواحد بتلك البلوكات يحتاج إلى حوالى 5.3 ميجاوات ساعة فى السنة لتوصيل المياه إليه. بينما البلوك رقم 5 وحده الذى يبلغ مساحته 132 فدان أى حوالى 49% من إجمالى مساحة البلوكات الأربعة يحتاج إلى 801000 طن مترى زيت بترول مكافئ سنويا لتوصيل المياه إليه تعادل 9800235 ميجاوات ساعة أى حوالى 9.8 مليون ميجاوات ساعة فى السنة ، بما يعنى أن الفدان الواحد يتكلف 74.2 ميجاوات سنويا لتصل مياه الرى إليه سنويا . أو بمعنى آخر أن 132 ألف فدان هى مساحة البلوك رقم 5 سوف تستهلك وحدها 8.5 % من إجمالى الطاقة المستهلكة التى استهلكتها جمهورية مصر عام 2006-2007 ، وهذا يكفى لصرف النظر عن استصلاح هذا البلوك وخاصة مع المشاكل الفنية والبيئية الأخرى الناتجة عن تنفيذه والتى تقلل أيضا من جدوى استصلاحه وتوصيل مياه ترعة السلام إليه .
____________
عاطف هلال
____________
[1] - المصدر :
موقع الحزب
الوطنى
الديموقراطى –
نقلا عن جريدة
الجمهورية – 29
مارس 2008 / بقلم طه
محمد عبد
المطلب .
[2] المصدر :
نفس المصدر
السابق
[3] المصدر :
جريدة الوفد
عدد 5 مارس 2007 (جاء
ذلك خلال ندوة
تنمية سيناء التى
نظمتها جمعية
النداء
الجديد
وأدارها أحمد
عز العرب رئيس
مجلس إدارة
الجمعية) .
[4] Source : American Chamber of Commerce in
[5]
[7] Food and Agriculture Organization of the
United Nations
[8] American Chamber of
Commerce in
[9] من
المعلوم أن
منير شاش
أعلن (
المصدر :
جريدة
الأهرام
اليومية عدد 22
أغسطس 1993 ) أن ترعة
السلام
العمود
الفقرى
للتنمية فى
شمال سيناء
سوف تصل إلى
رفح - أى سوف
تصل إلى حدود مصر
الدولية مع
الكيان
الصهيونى
المحتل ... !! . وأكد
وزير الرى
الدكتور
محمود أبو زيد
فى ندوة مشروع
إدارة مصادر
المياه
لتنمية توشكى
( المصدر :
جريدة الوفد
عدد الجمعة 30
مارس 2007 ) : أن مصر
لن تمد
إسرائيل
بنقطة مياه
واحدة من مياه
النيل مهما
تكرر طلبها .
وقال الوزير
إن إصرارهم
على الطلب
سيستمر ،
وإصرارنا على
الرفض سيستمر
لأننا ببساطة
ليس لدينا
مياه نعطيها
إليهم ، وأننا
نقترب من حد
الفقر المائى
....
[10] المصدر
: Arab Millennium Ecosystem Assessment/Sinai Subglobal Assessment/
Progress Report/October 2006
[11] المصدر : Publications of the Euro-Mrditerranean Information System on Know-How
in the Water Sector (EMWIS) http://www.emwis.net/en
[12]
Source : http://goliath.ecnext.com/coms2/gi_0199-1270259/Egypy-New-Geological-Concepts-For.html / Publshed date 05- jan- 2004
[13] Source : Bulletin of Canadian Petroleum
Geology/ Vol.44.No 4 / published Dec 1998 ; p 615-631./Subject : Geologic
Setting and Hydrocarbon Potential of North
[14] - يتم
خلط 2.11 مليار
متر مكعب من
نهر النيل فرع
دمياط مع مياه
صرف زراعى 2.34
متر مكعب
سنويا من
مصرفى حادوس
والسرو .
[15] المصدر :
جريدة المصرى
اليوم عدد 16/4/2008 .
[16]
http://www.amcham.org.eg/BSAC/StudiesSeries/Report25.asp / copyright © 2009 American Chanber of
Commerce in Egypy .
[17] Source : Paper presented by Nabil M.
El-Khoderi in the International Symbosium on “ Water Resources in the Middle
East : Policy and Istitutional Aspects “/
